国能聊城202兆瓦水库光伏项目。

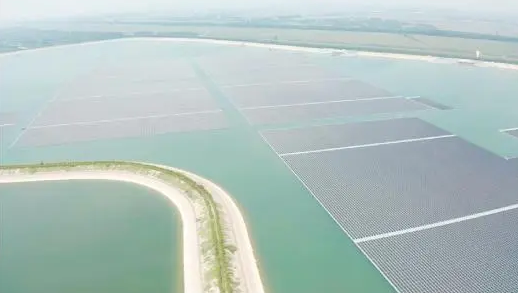

日前,在聊城东昌府区堂邑镇,国内第二大水上漂浮式光伏电站——国家能源聊城发电有限公司202兆瓦水库光伏发电项目建设如火如荼。高空俯瞰,30多万块蓝色光伏板组成方阵,在4000余亩水面铺展,蔚为壮观。据悉,项目已完成组件安装325182片,约174兆瓦,占总规模的87%,项目建设进入冲刺阶段,预计11月底完成组件铺设,力争年底前实现首批投产发电。
该项目被列为聊城市2022年再生能源示范工程,由国家能源集团聊城发电有限公司投资9.6亿元,利用4475亩自有水库闲置水面,建设容量202兆瓦光伏电站,实现工业用水设施与光伏发电利用完美结合。项目建成投产,每年可生产绿色电能2.2亿千瓦时,替代标煤约6.6万吨,减排二氧化碳约17.6万吨、二氧化硫约56.1吨、氮氧化物约48吨、烟尘约8.5吨,可有效改善电源结构,降低煤炭消耗,推动能源绿色低碳转型,产生良好经济效益与环境效益。
据项目负责人介绍,该项目运用远程集控、智能感知、智慧决策等多项创新技术,探索尝试浮体位移监测系统、组件自动清洗系统、无人机巡检、驱鸟装置等先进技术。水面光伏采用高密度聚乙烯浮箱+支架式漂浮光伏系统、单晶硅双玻电池组件、组串式逆变器固定在浮体上。选用锥形结构水下固定预制锚固块,最大程度减小水流影响,提高漂浮平台稳定性。箱式变压器安装选用钢塑复合平台,极大增强设备防腐能力,提高设备可靠性和使用寿命。光伏组件安装在水面上,可遮蔽阳光,有效减少水汽蒸发;水的蒸发冷却可降低光伏组件工作温度,从而提高组件工作效率。设备、浮体等水面组件采用环保材质,确保周边生态环境安全。该项目配套新建一座220千伏、44兆瓦/88兆瓦时储能电站,实现光储一体,有效弥补光伏发电波动性和不稳定性,电能品质、盈利水平将显著提高。
据悉,国家能源聊城发电有限公司坚持安全、优质、高效理念,多措并举、统筹兼顾,有序推进项目施工建设。压实责任抓安全,派驻专职安全员,对机械吊装、轮船牵引等工作开展隐患排查,督促整改,确保施工安全;严格执行安全生产技术交底制度,组织专业技术人员对作业人员进行关键工序施工技术交底,明确工艺流程、质量标准,确保工程质量。精心组织提效率,根据项目工期倒排进度,采取多路并进方式,搭建6个施工平台同时作业,确保施工计划和节点如期完成;引入厂家现场制造浮体,保质保量同时,节省时间和运输成本。驻点协调保进度,安排专人蹲厂驻点,与供应商协调沟通,督促光伏组件按期交付,为项目如期建成提供有力保障。
下一步,国家能源聊城发电有限公司锚定年底建成投产目标,严把安全、科学调配、统筹施工、高效推进,全力做好项目收尾和设备调试工作,努力打造水面光伏新样板。
